重庆市永川区农业农村委员会关于组织申报2025年水稻机械化种植水平提升试点项目的通知
永农委发〔2025〕223号
重庆市永川区农业农村委员会
关于组织申报2025年水稻机械化种植水平
提升试点项目的通知
各镇人民政府、街道办事处:
根据《重庆市农业农村委办公室关于开展水稻机械化种植水平提升试点工作的通知》要求,结合我区实际,现就组织服务主体申报水稻机械化种植水平提升试点项目有关事项通知如下:
一、项目申报组织
请各镇人民政府(街道办事处)按照项目申报指南要求,组织指导辖区内符合条件的新型农业经营主体(如家庭农场、农民专业合作社等)、农业企业、村集体经济组织等具备农业生产经营资质和能力的单位或组织编制项目实施方案,积极申报。各镇人民政府(街道办事处)应安排专业人员对业主报送的项目申报材料进行审核,并对其真实性、合规性、准确性负责。
二、项目补助方式
此次申报的项目,财政补助资金一律实行“先建后补”。
三、项目申报要求
(一)项目实施主体不得多头、重复申报同一项目。
(二)业主自筹资金与财政补助比例1:1,即业主自筹不低于财政补助资金的100%,财政补助资金不超过总投资的50%。
(三)《项目实施方案》中的《项目申报意见表》(附表二)必须经项目建设地点所在镇人民政府(街道办事处)领导审签同意并盖公章。
四、项目申报材料
(一)《项目汇总表》(格式见附件1);
(二)《项目实施方案》(格式见附件2);
(三)项目申报主体应具备的资质等相关佐证材料(营业执照等,详见项目申报指南具体要求)。
五、项目材料报送
项目申报材料纸质件一式五份报送区农机推广站,同时报送资料扫描件至指定邮箱。联系人:周老师;联系电话:023-49802937;15086616753。报送邮箱:ycnjtgz2026@163.com,项目申报截止日期2025年11月26日,逾期不予受理。
附件:1.项目汇总表(格式)
2.项目实施方案(格式)
3.粮油作物机械化生产水平提升试点项目申报指南
重庆市永川区农业农村委员会
2025年11月21日
(此件公开发布)
附件1
项目汇总表
汇总单位(盖章): 单位:万元
|
序号 |
项目申报单位 |
投资 |
申请补 |
建设 |
建设内容 |
财政支持环 |
备注 |
|
示例 |
|
|
|
具体到村组 |
|
|
|
|
1 |
|
|
|
|
|
|
|
|
2 |
|
|
|
|
|
|
|
|
3 |
|
|
|
|
|
|
|
附件2
行(产)业分类:农机
项目实施方案
项目名称:
项目实施单位:
通讯地址:
邮政编码:
联 系 人: 职务/职称:
办公电话: 手机:
项目主管部门:
联 系 人: 职务/职称:
办公电话: 手机:
填制日期:2025年 月 日
重庆市永川区农业农村委员会 制
一、项目所涉产业发展现状(或工作开展情况)
二、项目任务计划
(一)项目任务来由(背景)
(二)建设地点(精确到村组)及规模
(三)项目内容(分项具体说明,既要有定性表述,又要有定量数据)
(四)建设进度
(五)项目推进及管理措施
(六)项目绩效目标(含项目带动能力,直接经济、社会、生态效益等)
(七)其它
三、资金投入概算
(一)项目总投资及资金来源
(二)资金具体用途和投资标准
(三)申请市级项目资金及资金使用环节(要具体说明财政资金使用支持环节、补助标准和额度等)
(四)其它
四、组织保障措施
五、项目实施单位情况
(一)单位性质、隶属关系、职能(业务)范围
(二)财务收支和资产状况
(三)有无不良记录(财政部门及审计机关处理处罚决定、行业通报批评、媒体曝光等)
(四)申报实施该项目现有条件(包括自筹资金的筹措方案)
六、相关单位情况及参与事项
表一:
项目主要人员与任务分工
|
姓名 |
性别 |
年龄 |
工作单位 |
职务/职称 |
项目任务分工 |
备注 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
表二:
项目申报意见表
|
项目单位 意 见 |
为切实做好智能化育秧工厂(点)建设工作,本单位郑重承诺: 1.对本单位申报项目的真实性、合规性、准确性负责。 2.所申报的项目未在中央、市、区其他部门申报,所申报项目建设内容真实可信。 3.本项目支持购置的水稻智能化育秧设备,由本单位集中统一使用管理,正常使用年限内不随意变卖。 4.项目补助资金为先建后补并实行报账制,若项目验收不合格、审计不过关,将按有关规定不享受财政补助资金。 5.项目所补助设施设备由本单位负责管护并承担与此设施设备相关的一切安全责任。
负责人签名: (单位公章) 年 月 日 |
|
项目单位 所在乡镇(街道)意见 |
负责人签名:(单位公章) 年 月 日 |
|
区农业农村行政主管部门意见 |
负责人签名:(单位公章) 年 月 日 |
|
区财政部门意见 |
负责人签名:(单位公章) 年 月 日 |
附件3
粮油作物机械化生产水平提升试点项目
申报指南
一、申报要求
(一)申报主体:在永川区内依法注册并正常经营的新型农业经营主体(如家庭农场、农民专业合作社等)、农业企业、村集体经济组织等具备农业生产经营资质和能力的单位或组织。
(二)申报条件:1. 拥有符合水稻智能化育秧工厂建设标准的场地(用地合规),场地需满足交通便利、地势平坦、排水良好、用水便利等要求,且占地面积、空间布局等符合相关规划和规范。2. 具备购置水稻智能化育秧所需设备(如智能育秧流水线、暗化催芽密室等)的能力,能保障育秧过程的智能化、标准化运行。3. 拥有专业的农业技术人员团队,团队成员需熟悉水稻育秧技术、智能化设备操作与维护等知识,能确保育秧工作的技术支撑和高效开展。4. 具备合理的经营规划方案,方案需明确育秧规模、服务范围、经济效益与社会效益目标等,符合我区水稻产业发展整体规划。5.申报主体无质量安全事故,无不良信用记录,经营状况良好,财务状况良好,实施项目土地无纠纷,不拖欠土地流转费、农民工工资、农资款等其他费用。
二、建设内容
(一)建设内容:建设具备1.5万亩年育秧能力的水稻智能化育秧工厂2个,具备0.3万亩以上年育秧能力的水稻智能化育秧点10个。申报单位仅能选择一种类型申报。
(二)补助标准及自筹资金比例:业主自筹与财政补助资金比例1:1,即业主自筹不低于财政补助资金的100%,财政补助资金不超过总投资的50%。
(三)财政补助资金支持环节:财政补助资金实行“先建后补”,财政补助资金主要用于智能化育秧工厂设备配置。经申报建设验收达到《重庆市水稻智能化育秧工厂(点)建设规范》(附表1)要求的,按照不超过总投资的50%进行补助,其中智能化育秧工厂最高补助150万元/个,育秧点最高补助10万元/个。
(四)建设期限:2025年11月-2026年2月开展智能化育秧工厂(点)建设,2026 年3-6月开展水稻集中育秧供秧,2026年10月总结成效。
三、申报资料
申报主体填写项目汇总表(附件1),编制项目实施方案(附件2),提供营业执照、建设场地用地合规审批资料等材料。
附表:重庆市水稻智能化育秧工厂建设规范
重庆市水稻智能化育秧工厂(点)建设规范
一、基本概念
(一)水稻智能化育秧工厂。能提供符合水稻机械化移栽的多种类型合格秧苗,符合智能化精量播种作业要求,对水稻秧苗进行集中育秧管理全程自动化、高效率设施设备集成。
(二)水稻智能化育秧点。能提供符合水稻机械化移栽的单一类型合格秧苗,符合智能化精量播种作业要求,对水稻秧苗进行集中育秧管理的设施设备集成。
二、总则
“水稻智能化育秧工厂(点)”后续简称“育秧工厂(点)”。
育秧工厂(点)按“安全、先进、适用、宜机”科学规范的原则建设,促进农业生产者培育出适合机械化移栽的合格秧苗,加快推进重庆市水稻生产全程机械化进程。
三、建设基本要求
(一)建设原则。以满足开展机械化育秧的基本需求为导向,结合区域地理条件、产业布局、资源状况、气候因素等及适宜的育秧工艺,建设适度规模的育秧工厂(点)。育秧工厂(点)本着集约节约的原则,因地制宜做好规划和设计,应充分考虑供秧范围合理。宜利用育秧工厂(点)育秧空闲期可播种果蔬等其它作物,提高其利用率。育秧工厂(点)育出的秧苗质量应保证出苗整齐、秧龄一致、带孽率高,满足机插(抛)要求。
(二)用地与选址。育秧工厂(点)属于作物种植设施,其建设用地应符合当地相关政策或规划要求。按照生产适用、交通便利的要求选址,进出场区整体交通便利,机械行走方便,适于载重车辆及其他机械设备进出。避开易发生自然灾害的区域。应有充足的取土来源、稳定电源、水源供应,排水系统、基础通讯设施良好。根据育秧需求合理确定所需苗床面积规模,保障充足的育秧苗床用地需求。若仅催芽后销售给种植户由种植户负责田间育苗可适当减少育秧苗床田块。
四、育秧工艺

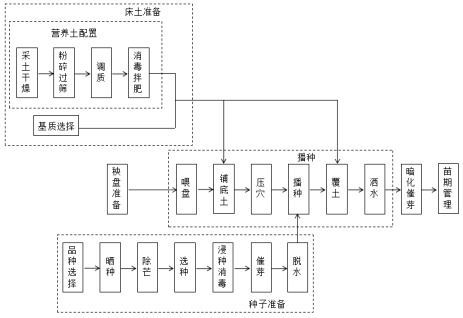

(一)工艺流程。育秧工厂(点)育秧的工艺流程如图1所示。
图1育秧工厂(点)育秧工艺流程
(二)生产管理。育秧工厂(点)应建立健全管理制度,科学制定种子准备、称量、浸种消毒、床土制备等操作规程,以及播种、暗化催芽、炼苗等操作规程,做到育秧程序、技术规程、机具管理等相关制度上墙。育秧工厂(点)应合理配置管理、技术、其他服务人员,其中技术人员至少1名。育秧工厂(点)应制定运维管理手册,落实好管理人员、技术及其他人员的职责。
五、规模及配置
(一)建设规模。根据供秧覆盖范围、育秧工艺、流水线生产能力等因素,育秧工厂占地面积应满足原料加工堆放区、生产加工区、暗化催芽区、秧盘堆放区、设备存放区等需求,具备1.5万亩以上年育秧能力,育秧点占地面积应满足生产加工区、暗化催芽区等需求,具备0.3万亩以上年育秧能力,设施、设备可以根据播种流水线的生产能力进行合理配置。
(二)区域布置。按照标准育秧生产流程、本地实际,因地制宜,科学合理布置功能区,应包括原料堆放区、生产加工区、暗化催芽区、秧盘堆放区、设备存放区、田间育苗区等。
(三)设施设备配置。
表1智能化育秧工厂建设设备基本配置表
|
产品名称 |
需求配置 |
数量 |
|
碎土机 |
用途说明:将泥土加工成满足育秧要求的细颗粒。工作效率≥10t/h。 |
1台 |
|
秧土传送带 |
用途说明:将育秧土从堆放场地自动运输到育秧播种流水线上。根据厂房定制。 |
1套 |
|
铲车 |
用途说明:将泥土与基质进行搅拌,将秧土倒入育秧播种流水线料土仓内及其他物资的装卸。额定荷载:≥2000kg,卸载高度:不小于3.2m。 |
1台 |
|
种子脱芒机 |
用途说明:处理不良水稻种子上的稻芒,减少稻芒对精量播种效果的影响。处理能力:不低于700kg/h。 |
1台 |
|
塑料水桶/水盆 |
用途说明:清选种子,肥水储存。容量:≥400L。 |
4个 |
|
浸种催芽一体机 |
用途说明:自动完成水稻种子播种前浸种、催芽工序。生产能力:≥200kg/批,循环式浸水,控制方式:程序全自动控制。 |
6个 |
|
种子脱水机 |
用途说明:用于快速降低浸种后种子水份。处理能力:≥80kg/次。 |
1台 |
|
播种成套设备 |
智能逻辑控制,实现自动连续性供盘、自动底土压穴、精量播种,播种效率≧1.5万盘/8小时,漏播≤1%;自动控制洒水、加种、下土、叠盘、回收落土(包括底土回收、盖土回收);自动供应秧土,保障秧土装盘覆土;自动完成码垛,循环码垛。 |
1套 |
|
秧盘 |
精准匹配育秧播种流水线上的分叠盘/叠盘机及码垛设备,外形尺寸:长600±2㎜、宽300±2㎜、高30±2mm。秧盘材质:全新料。 |
10万张 |
|
转运托盘 |
用途说明:用于托放秧盘和其它育秧物资。载重量:静载≥4.5t、动载≥1.5t。产品应符合GB/T15234的要求。 |
160张 |
|
叉车 |
起升重量:≥3t,门架:两节。 |
1台 |
|
暗化催芽密室 |
播种后的秧盘通过暗化密室36-48小时催芽可进入炼苗环节。建设规模应与育秧需求匹配,且应建设在播种生产车间内或其他有外物遮挡的室内。 |
|
|
运苗设施设备 |
运苗机(可以正反转,双向搬运)或无人机或履带天车等。 |
1套 |
|
摆盘机(选配) |
用途说明:田间摆盘炼苗。摆盘结构:皮带传送自走式,工作效率:≧1000盘/h。 |
1台 |
|
喷灌机(选配) |
用途说明:为秧苗灌水,同时兼顾节水与简化田间管理功能。根据田块定制。 |
1套 |
|
挖机(选配) |
||
|
运输车(选配) |
表2智能化育秧点建设设备基本配置表
|
产品名称 |
需求配置 |
数量 |
|
碎土机(选配) |
用途说明:将泥土加工成满足育秧要求的细颗粒。工作效率≥10t/h。 |
1台 |
|
种子脱芒机(选配) |
用途说明:处理不良水稻种子上的稻芒,减少稻芒对精量播种效果的影响。处理能力:不低于700kg/h。 |
1台 |
|
塑料水桶/水盆(选配) |
用途说明:清选种子,肥水储存。容量:≥400L。 |
2个 |
|
浸种催芽一体机(选配) |
用途说明:自动完成水稻种子播种前浸种、催芽工序。生产能力:≥200kg/批,循环式浸水,控制方式:程序全自动控制。 |
1个 |
|
种子脱水机(选配) |
用途说明:用于快速降低浸种后种子水份。处理能力:≥80kg/次。 |
1台 |
|
播种成套设备 |
实现自动连续性供盘、自动底土压穴、精量播种,播种效率≧5000盘/8小时,漏播≤1%;自动控制洒水、自动叠盘。 |
1套 |
|
秧盘 |
精准匹配育秧播种流水线上的分叠盘/叠盘机及码垛设备,外形尺寸:长600±2㎜、宽300±2㎜、高30±2mm。 |
1万张 |
|
转运托盘 |
用途说明:用于托放秧盘和其它育秧物资。载重量:静载≥4.5t、动载≥1.5t。产品应符合GB/T15234的要求。 |
30张 |
|
暗化催芽密室 |
播种后的秧盘通过暗化密室36-48小时催芽可进入炼苗环节。建设规模与育秧需求匹配,且应建设在播种生产车间内或其他有外物遮挡的室内。 |
|
|
运苗设施设备 (选配) |
运苗机(可以正反转,双向搬运)或无人机或履带天车等。 |
1套 |
|
喷灌机(选配) |
用途说明:为秧苗灌水,同时兼顾节水与简化田间管理功能。根据田块定制。 |
1套 |
六、安全生产
育秧工厂(点)作业人员应进行定期培训,操作应符合安全生产规范的要求。做好育秧工厂(点)重点区域、场所的安全检查,及时清理育秧工厂(点)内可燃物,加强用电线路维修保养,消除安全隐患,避免安全事故发生。消防通道应保持畅通。建立健全安全生产管理制度,落实专人负责育秧中心安全生产管理工作,发现问题及时整改到位。
